Critical Chain Projektmanagement: Projekte effizient und termingerecht steuern


Kritisches-Ketten-Projektmanagement: Projekte verlässlich planen und steuern

Termine verschieben sich, Mitarbeitende arbeiten an zu vielen Aufgaben gleichzeitig und eingeplante Zeitpuffer verschwinden oft, bevor sie gebraucht werden. Das Kritische-Ketten-Projektmanagement – auf Englisch Critical Chain Project Management (CCPM) – setzt genau hier an. Die Methode berücksichtigt neben den Abhängigkeiten zwischen Aufgaben auch die Verfügbarkeit gemeinsam genutzter Ressourcen.

Was ist Kritisches-Ketten-Projektmanagement?

CCPM ist ein Ansatz zur Planung und Steuerung von Projekten, der auf der Engpasstheorie von Eliyahu M. Goldratt beruht. Die Methode baut auf der klassischen Netzplantechnik auf, erweitert sie jedoch um einen wichtigen Aspekt: Ein Projekt kann nicht nur durch die Reihenfolge der Aufgaben begrenzt sein, sondern auch durch knappe Ressourcen wie Fachkräfte, Maschinen oder Spezialwissen.

Die längste Abfolge voneinander abhängiger Aufgaben unter Berücksichtigung dieser Ressourcen wird als kritische Kette bezeichnet. Sie bestimmt, wie lange das Projekt mindestens dauert. Das unterscheidet sie vom kritischen Pfad, der in erster Linie die logischen Abhängigkeiten zwischen Aufgaben betrachtet.

Warum herkömmliche Zeitpläne oft aus dem Takt geraten

Bei der traditionellen Planung werden für einzelne Aufgaben häufig Sicherheitsreserven vorgesehen. Diese Reserven können aus mehreren Gründen ihre Wirkung verlieren:

  • Planung mit Sicherheitsaufschlägen: Für jede Aufgabe wird vorsorglich zusätzliche Zeit eingeplant. Die Summe dieser Reserven kann den Gesamtplan verlängern.
  • Aufgaben werden spät begonnen: Ist mehr Zeit eingeplant als voraussichtlich nötig, besteht die Gefahr, dass eine Aufgabe erst kurz vor dem festgelegten Termin startet.
  • Verzögerungen werden weitergereicht: Dauert eine Aufgabe länger, verschiebt sich häufig auch der Beginn der nächsten Aufgabe.
  • Multitasking: Werden Mitarbeitende ständig zwischen mehreren Projekten oder Aufgaben hin- und hergezogen, verlängern sich Bearbeitungszeiten oft durch Unterbrechungen und erneutes Einarbeiten.

CCPM versucht, diese Effekte durch eine realistischere Projektstruktur und ein gemeinsames Puffermanagement zu reduzieren.

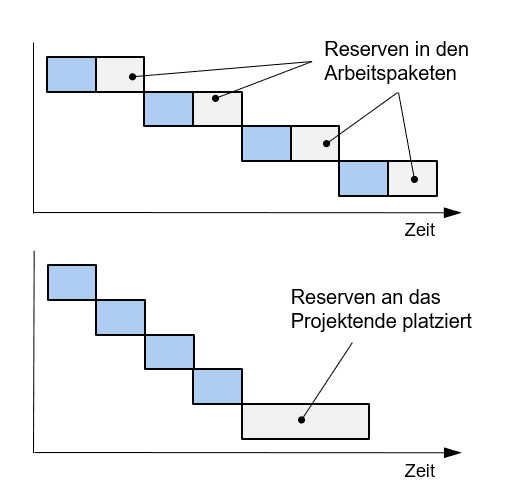

Die wichtigsten Puffer bei CCPM

Statt Sicherheitszeit gleichmässig in viele Einzelaufgaben einzubauen, werden Zeitreserven an zentralen Stellen im Zeitplan gebündelt. Dadurch lässt sich besser erkennen, ob eine Verzögerung tatsächlich den geplanten Projektabschluss gefährdet.

Projektpuffer

Der Projektpuffer wird am Ende der kritischen Kette eingeplant. Er schützt den zugesagten Projektendtermin vor Schwankungen bei den Aufgaben der kritischen Kette.

Zubringerpuffer

Ein Zubringerpuffer liegt dort, wo ein Aufgabenpfad ausserhalb der kritischen Kette in diese mündet. Er soll verhindern, dass Verzögerungen auf einem Nebenpfad die kritische Kette unmittelbar blockieren.

Ressourcenpuffer

Ein Ressourcenpuffer ist meist keine zusätzliche Zeitreserve, sondern ein Hinweis oder eine organisatorische Massnahme. Er sorgt dafür, dass eine kritische Ressource rechtzeitig bereitsteht, wenn sie für die nächste Aufgabe benötigt wird.

So wird ein Projekt mit CCPM geplant

  1. Aufgaben und Abhängigkeiten erfassen: Zunächst werden die erforderlichen Arbeitsschritte, ihre Reihenfolge und die geschätzten Dauern festgehalten.
  2. Ressourcen zuordnen: Für jede Aufgabe wird geprüft, welche Personen, Teams oder Sachmittel benötigt werden und ob sie gleichzeitig für andere Aufgaben eingeplant sind.
  3. Ressourcenkonflikte auflösen: Der Zeitplan wird so angepasst, dass knappe Ressourcen nicht unrealistisch mehrfach gleichzeitig verplant sind.
  4. Kritische Kette bestimmen: Aus Aufgabenabhängigkeiten und Ressourcenbeschränkungen ergibt sich die längste, für den Projektabschluss massgebliche Abfolge.
  5. Puffer festlegen: Projekt- und Zubringerpuffer werden an den passenden Stellen im Ablauf eingeplant.
  6. Fortschritt über Puffer beobachten: Während der Umsetzung wird nicht nur gefragt, ob eine einzelne Aufgabe im Zeitplan liegt. Entscheidend ist auch, wie viel Puffer bereits verbraucht wurde und wie schnell der Projektfortschritt vorankommt.

Die Steuerung während der Umsetzung

CCPM funktioniert nicht allein durch einen anderen Terminplan. Wichtig ist auch, wie das Team im Alltag arbeitet. Aufgaben sollen möglichst dann begonnen werden, wenn die benötigten Ressourcen tatsächlich verfügbar sind. Laufende Arbeit wird geschützt, damit Mitarbeitende nicht ständig zwischen dringenden Aufgaben wechseln müssen.

Für die Projektsteuerung können sogenannte Pufferdiagramme oder Pufferberichte verwendet werden. Sie zeigen, wie viel vom verfügbaren Puffer beansprucht wurde und wie der Verbrauch im Verhältnis zum Projektfortschritt steht. Eine zunehmende Pufferbeanspruchung kann frühzeitig darauf hinweisen, dass eine Entscheidung oder Unterstützung nötig ist.

Vorteile des Ansatzes

  • Ressourcen werden realistischer eingeplant: Engpässe und Mehrfachverplanungen werden frühzeitig sichtbar.
  • Der Blick richtet sich auf den Projektabschluss: Statt jede Aufgabe isoliert zu optimieren, steht der rechtzeitige Abschluss des Gesamtprojekts im Mittelpunkt.
  • Abweichungen werden verständlicher: Gemeinsame Puffer machen erkennbar, ob Verzögerungen noch aufgefangen werden können.
  • Weniger schädliches Multitasking: Eine klarere Priorisierung kann Unterbrechungen und häufige Aufgabenwechsel verringern.
  • Frühere Gegenmassnahmen: Der Pufferverbrauch kann als Warnsignal dienen, bevor der Endtermin unmittelbar gefährdet ist.

Grenzen und Voraussetzungen

CCPM ist kein Ersatz für sorgfältige Planung oder gute Zusammenarbeit. Die Methode benötigt verlässliche Informationen über Aufgaben, Abhängigkeiten und Ressourcenkapazitäten. Sind Schätzungen ungenau oder werden Fortschrittsdaten nicht aktuell gehalten, verlieren auch Pufferberichte an Aussagekraft.

Die Einführung kann zudem Veränderungen in der Arbeitsweise erfordern. Teams und Führungskräfte müssen gemeinsame Prioritäten akzeptieren und vermeiden, Mitarbeitende vorschnell auf neue Aufgaben umzulenken. Auch in Umgebungen mit häufig wechselnden Anforderungen, vielen externen Abhängigkeiten oder stark schwankendem Arbeitsumfang ist CCPM nicht automatisch die passende Lösung. Dort sollte geprüft werden, wie sich die Methode mit agilen oder anderen Projektmanagementansätzen kombinieren lässt.

Für welche Projekte eignet sich CCPM?

Besonders interessant ist CCPM für Projekte, bei denen mehrere Arbeitsschritte um dieselben knappen Ressourcen konkurrieren. Das kann etwa bei Produktentwicklungen, technischen Vorhaben, Produktionsumstellungen oder komplexen internen Projekten der Fall sein. Auch Unternehmen, die viele Projekte parallel bearbeiten, können von einer besseren Priorisierung und einer sichtbareren Engpassplanung profitieren.

Bei kleinen Vorhaben mit wenigen Beteiligten und überschaubaren Abhängigkeiten kann der zusätzliche Planungsaufwand dagegen grösser sein als der Nutzen. Entscheidend ist daher, ob Ressourcenengpässe und Terminunsicherheit im konkreten Projekt tatsächlich eine zentrale Rolle spielen.

Fazit

Kritisches-Ketten-Projektmanagement betrachtet Projekte nicht nur als Abfolge von Aufgaben, sondern auch als Zusammenspiel begrenzter Ressourcen. Durch die Berücksichtigung der kritischen Kette, gebündelte Zeitpuffer und eine konsequente Fortschrittskontrolle kann CCPM helfen, Risiken früher zu erkennen und Projekte verlässlicher zu steuern. Am wirksamsten ist der Ansatz, wenn realistische Planung, klare Prioritäten und eine disziplinierte Zusammenarbeit im Team zusammenkommen.



Vorteile des Critical Chain Projektmanagements: Ressourcenoptimierung, Sichtbarkeit von Abhängigkeiten und zuverlässige Terminplanung

  1. Berücksichtigt Ressourcenengpässe.
  2. Macht kritische Abhängigkeiten sichtbar.
  3. Bündelt Zeitreserven in Puffern.
  4. Hilft, Verzögerungen früh zu erkennen.
  5. Verringert schädliches Multitasking.
  6. Unterstützt eine verlässlichere Terminplanung.



Herausforderungen des Critical Chain Projektmanagements: Sechs Nachteile im Überblick

  1. Einführung und Schulung können zeitaufwendig sein.
  2. Die Methode erfordert verlässliche Aufgabendauern und Ressourcendaten.
  3. Puffergrössen lassen sich nicht immer einfach bestimmen.
  4. Häufige Prioritätswechsel können die Planung beeinträchtigen.
  5. Teams müssen sich an weniger Multitasking gewöhnen.
  6. Bei kleinen Projekten kann der Aufwand den Nutzen übersteigen.

Berücksichtigt Ressourcenengpässe.

Ein wesentlicher Vorteil des Kritischen-Ketten-Projektmanagements besteht darin, dass Ressourcenengpässe von Anfang an in die Planung einfliessen. Die Methode berücksichtigt, dass Fachkräfte, Maschinen oder andere wichtige Ressourcen oft nicht unbegrenzt verfügbar sind und in mehreren Aufgaben oder Projekten benötigt werden. So werden Konflikte frühzeitig sichtbar, unrealistische Parallelplanungen vermieden und der Zeitplan besser an die tatsächlichen Kapazitäten angepasst.

Macht kritische Abhängigkeiten sichtbar.

Ein wesentlicher Vorteil des Kritischen-Ketten-Projektmanagements ist, dass kritische Abhängigkeiten früh sichtbar werden. Die Methode betrachtet nicht nur, welche Aufgaben voneinander abhängen, sondern auch, welche knappen Ressourcen für ihre Ausführung benötigt werden. So lässt sich erkennen, wo Verzögerungen den Projektabschluss gefährden oder Engpässe entstehen könnten. Projektverantwortliche können dadurch gezielter priorisieren, rechtzeitig Gegenmassnahmen ergreifen und den Ablauf verlässlicher steuern.

Bündelt Zeitreserven in Puffern.

Ein wesentlicher Vorteil des Kritischen-Ketten-Projektmanagements ist, dass Zeitreserven nicht in jeder einzelnen Aufgabe versteckt, sondern gezielt in gemeinsamen Puffern gebündelt werden. Der Projektpuffer schützt den geplanten Endtermin, während Zubringerpuffer Verzögerungen auf vorgelagerten Aufgabenpfaden auffangen. So wird besser sichtbar, wie viel Reserve noch vorhanden ist und ob Gegenmassnahmen nötig sind. Das erleichtert die Steuerung und verhindert, dass kleine Verzögerungen unbemerkt den gesamten Projektplan gefährden.

Hilft, Verzögerungen früh zu erkennen.

Ein wesentlicher Vorteil des Kritischen-Ketten-Projektmanagements ist, dass Verzögerungen frühzeitig sichtbar werden. Durch die zentrale Überwachung der Projekt- und Zubringerpuffer erkennt das Team, wenn Zeitreserven schneller als geplant aufgebraucht werden. So können Verantwortliche rechtzeitig Ursachen prüfen, Ressourcen neu priorisieren und Gegenmassnahmen einleiten – bevor sich eine Verzögerung kritisch auf den geplanten Projektabschluss auswirkt.

Verringert schädliches Multitasking.

Kritisches-Ketten-Projektmanagement verringert schädliches Multitasking, indem es Aufgaben klar priorisiert und den Fokus auf die jeweils wichtigste Arbeit lenkt. Mitarbeitende müssen dadurch seltener zwischen mehreren Projekten hin- und herwechseln. Das reduziert Unterbrechungen und Einarbeitungszeit, erleichtert konzentriertes Arbeiten und kann dazu beitragen, Aufgaben zügiger und verlässlicher abzuschliessen.

Unterstützt eine verlässlichere Terminplanung.

Ein wesentlicher Vorteil des Kritischen-Ketten-Projektmanagements ist die verlässlichere Terminplanung. Die Methode berücksichtigt neben den Abhängigkeiten zwischen Aufgaben auch die Verfügbarkeit gemeinsam genutzter Ressourcen. Zeitpuffer werden gezielt an wichtigen Stellen gebündelt, statt sie unkoordiniert in einzelne Aufgaben einzurechnen. So können Projektverantwortliche Verzögerungen früher erkennen, passende Gegenmassnahmen ergreifen und den voraussichtlichen Abschlusstermin realistischer einschätzen.

Einführung und Schulung können zeitaufwendig sein.

Die Einführung von Critical Chain Projektmanagement erfordert häufig mehr als die Anpassung bestehender Zeitpläne. Mitarbeitende und Führungskräfte müssen die neuen Prinzipien, Rollen und Methoden zur Pufferplanung und Fortschrittskontrolle verstehen und im Arbeitsalltag anwenden. Dafür sind Schulungen, Abstimmungen und gegebenenfalls Anpassungen bestehender Prozesse nötig. Besonders in Unternehmen, die bereits mit etablierten Projektmanagementmethoden arbeiten, kann dieser Umstellungsaufwand zunächst Zeit und Ressourcen beanspruchen.

Die Methode erfordert verlässliche Aufgabendauern und Ressourcendaten.

Ein Nachteil des Kritischen-Ketten-Projektmanagements ist, dass die Methode auf verlässlichen Schätzungen der Aufgabendauern und präzisen Ressourcendaten beruht. Sind Zeitangaben unrealistisch oder ist unklar, wann Mitarbeitende, Maschinen und andere Ressourcen verfügbar sind, kann die kritische Kette falsch berechnet werden. Dadurch verlieren auch die eingeplanten Puffer und die darauf basierenden Prognosen an Aussagekraft. Die Daten müssen deshalb regelmässig überprüft und aktualisiert werden.

Puffergrössen lassen sich nicht immer einfach bestimmen.

Eine Herausforderung des Kritischen-Ketten-Projektmanagements besteht darin, die passende Grösse der Puffer festzulegen. Zu knapp bemessene Puffer bieten möglicherweise keinen ausreichenden Schutz vor Verzögerungen, während zu grosszügige Puffer den Zeitplan unnötig verlängern und Risiken weniger sichtbar machen können. Da Projektdauer, Aufgabenunsicherheit und Ressourcenverfügbarkeit je nach Vorhaben variieren, gibt es keine universell passende Berechnungsmethode. Die Puffergrössen müssen deshalb sorgfältig anhand der Projektdaten eingeschätzt und bei Bedarf angepasst werden.

Häufige Prioritätswechsel können die Planung beeinträchtigen.

Häufige Prioritätswechsel können die Planung im Kritischen-Ketten-Projektmanagement erheblich beeinträchtigen. Werden Aufgaben oder Ressourcen immer wieder zugunsten neuer Dringlichkeiten umverteilt, verlieren Teams den Fokus, laufende Arbeiten werden unterbrochen und bereits abgestimmte Zeitpläne geraten ins Wanken. Dadurch können sich Aufgaben verzögern, Engpässe verschärfen und Puffer schneller aufgebraucht werden. Klare Prioritäten und eine konsequente Abstimmung bei Änderungen sind deshalb entscheidend.

Teams müssen sich an weniger Multitasking gewöhnen.

Ein möglicher Nachteil des Kritischen-Ketten-Projektmanagements ist, dass Teams ihre Arbeitsweise umstellen müssen. Statt mehrere Aufgaben oder Projekte parallel zu bearbeiten, sollen Mitarbeitende sich stärker auf eine Aufgabe konzentrieren und diese möglichst abschliessen, bevor sie zur nächsten wechseln. Diese geringere Multitasking-Quote kann anfangs ungewohnt sein und erfordert klare Prioritäten sowie eine gute Abstimmung im Team. Besonders in Unternehmen, in denen häufige Aufgabenwechsel zum Alltag gehören, kann die Umstellung zunächst auf Widerstand stossen.

Bei kleinen Projekten kann der Aufwand den Nutzen übersteigen.

Bei kleinen Projekten mit wenigen Aufgaben, Beteiligten und Abhängigkeiten kann Kritisches-Ketten-Projektmanagement mehr Aufwand verursachen, als es an Nutzen bringt. Die Ermittlung der kritischen Kette, die Planung von Ressourcen und Puffern sowie die laufende Überwachung benötigen Zeit und klare Prozesse. Ist der Projektablauf ohnehin überschaubar, reicht oft eine einfachere Planung aus – ohne zusätzlichen Verwaltungsaufwand.
